官方微信
首页 了解新泽 产品中心 解决方案 荣耀资质 热点新闻 服务支持 联系我们

首页

山东新泽仪器:主页 > 热点新闻 > 问题答疑 > 详细内容

环保验收关键步骤

发布时间:2024-10-25   来源:未知   作者:admin
    企业在进行项目竣工环保验收时,需要遵循详细的步骤和要求,以确保验收过程的合规性和有效性:
    1.确定验收时间:根据《建设项目环境保护管理条例》第十七条,一旦建设项目竣工并且环境影响报告书(表)完成,建设单位即须按照环保部门的标准和程序,对环保设施进行验收,并编制验收报告。
    2.编制验收报告:验收报告应详尽无遗,包含以下三个主要部分:
    监测(调查)报告:准确记录环保设施的建设、调试情况,并根据项目类型,参照相应的技术指南或规范来编制报告。
    验收意见:明确记录工程建设的基本情况、变动、环保设施的落实和调试效果,以及对环境的影响。最终的验收结论应明确指出项目是否符合环保要求。验收组成员需对意见进行签字确认。
    其他事项:包括环保设施的设计、施工、验收过程的详细记录,以及其他环保措施的落实情况和整改工作。
    3.选择合格的第三方技术服务单位:选择时应考虑其资质认证、专业能力、服务范围、经验和守法信用。若建设单位无法自行编制验收报告,可以委托有能力的第三方机构,并对其报告结论负责。双方的权利义务应通过合同明确。
    4.避免弄虚作假:建设单位和第三方技术服务单位必须避免任何形式的欺诈行为,如伪造信息、遗漏关键内容或错误结论。特别注意,任何违规行为都可能导致生态环境主管部门的处罚,并可能涉及法律责任。
    5.不得验收合格的情形:如果建设项目的环保设施存在以下情况之一,则不得通过验收:
    未按规定建成环保设施或设施未能与主体工程同时使用。
    污染物排放超出国家和地方标准。
    项目重大变动未经重新报批。
    环境污染或生态破坏未得到妥善处理。
    无证或不按证排污。
    分期建设项目的环保设施不满足主体工程需要。
    因违反环保法规受处罚且未完成改正。
    验收报告数据不实或结论不合理。
    验收工作程序

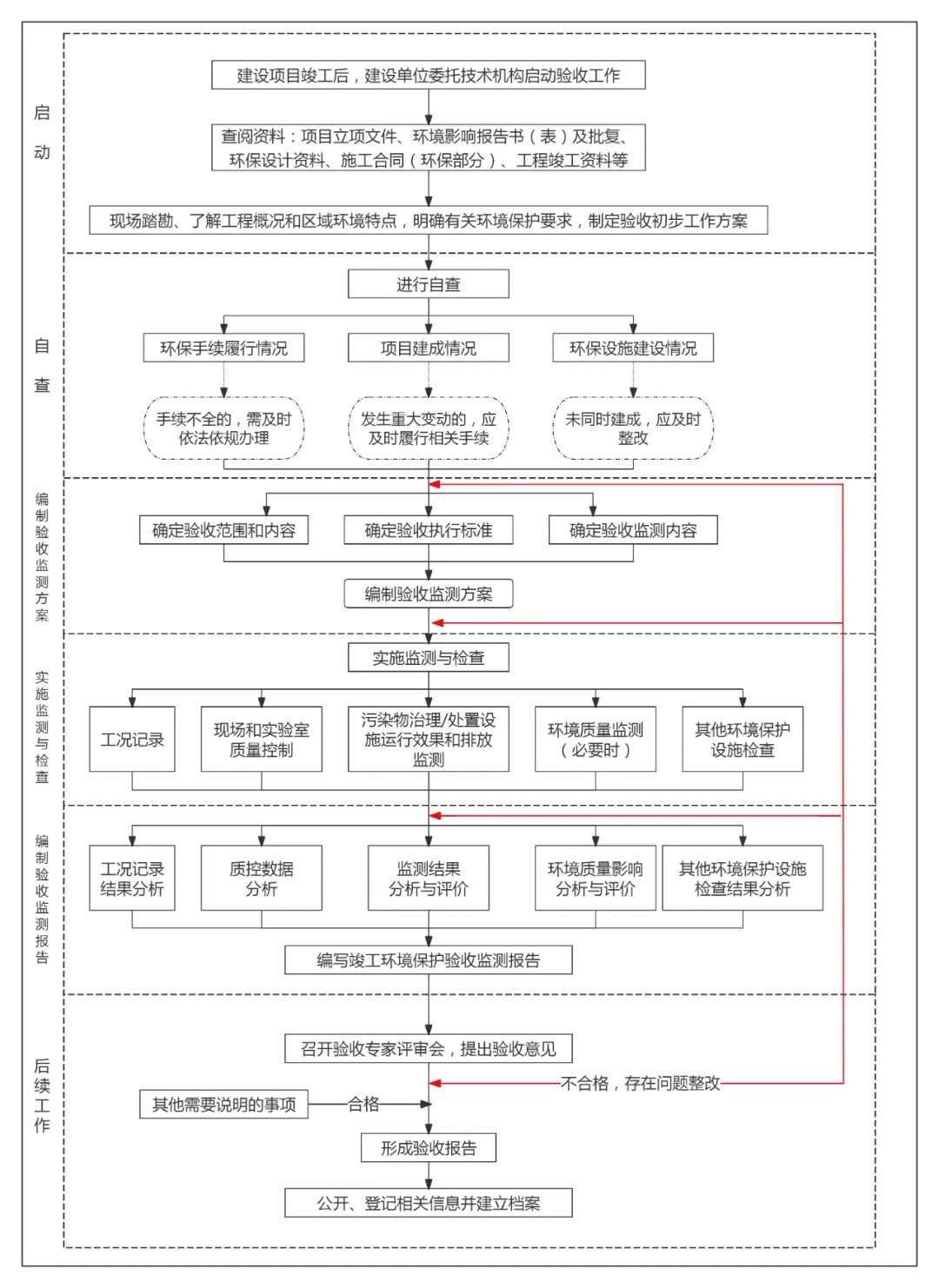

    (一)污染影响类验收工作主要包括验收监测工作和后续工作,其中验收监测工作可分为启动、自查、编制验收监测方案、实施监测与检查、编制验收监测报告五个阶段。具体工作程序见下图1:

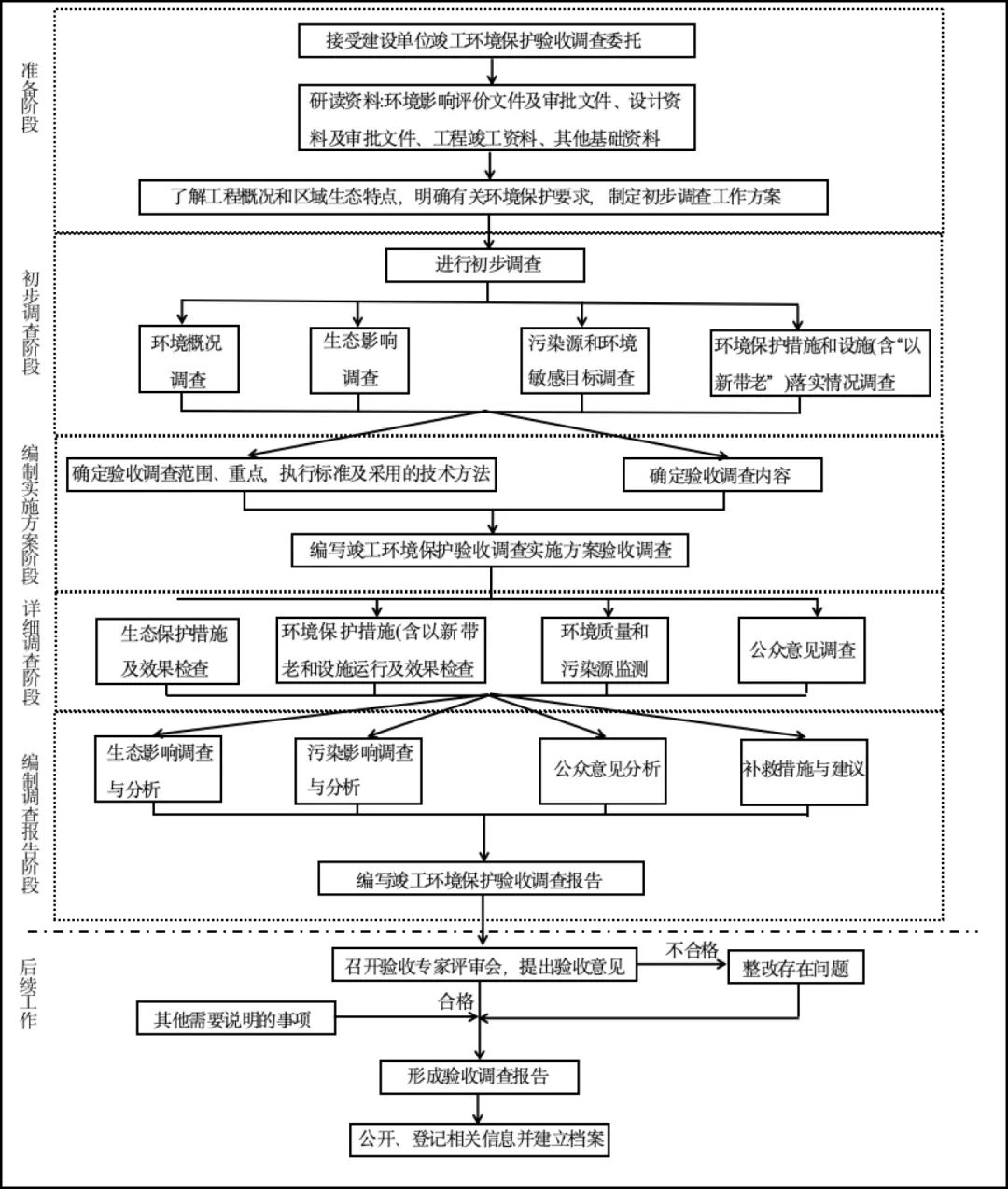

    (二)生态影响类验收调査工作可分为准备、初步调査、编制实施方案、详细调査、编制调查报告五个阶段。具体工作程序见图2:



上一篇:VOCs废气处理工况与标况风量换算详解
下一篇:没有了

Copyright © 2022 山东新泽仪器有限公司 鲁ICP备16002986号-10 鲁公安网备
首页
产品中心
热点资讯
联系我们
新泽仪器右侧悬浮咨询页
